成都武侯区中铁骑士公馆卫生间免砸砖高压注浆实录
案例摘要:成都武侯区中铁骑士公馆,高层住宅(房龄16年)。卫生间渗水至楼下,楼下天花板出现水渍,瓷砖上方无明水。打压测试排除给水管渗漏,红外热成像定位管根与地漏周边漏点,采用免砸砖高压注浆(丙烯酸盐浆液),施工面积约4㎡,闭水试验≥24小时,楼下天花板无渗水痕迹。
说明:本案例为施工班组现场记录整理,施工工艺、国标依据与验收标准均适用于当前服务。具体项目方案以现场勘察后出具的书面报价为准。
项目概况
| 项目信息 | 详情 |
|---|---|
| 项目地点 | 成都 武侯区 中铁骑士公馆 |
| 建筑类型 | 高层住宅(房龄16年) |
| 问题描述 | 卫生间渗水至楼下,楼下天花板出现水渍,瓷砖上方无明水 |
| 诊断方法 | 打压测试排除给水管渗漏,红外热成像定位管根与地漏周边漏点 |
| 施工面积 | 约4㎡ |
| 施工工艺 | 免砸砖高压注浆(丙烯酸盐浆液) |
| 国标依据 | GB 50208-2011 地下防水工程质量验收规范(注浆部分);GB 55030-2022 |
| 工期 | 1天 |
| 验收标准 | 闭水试验≥24小时,楼下天花板无渗水痕迹 |
| 费用参考 | 约1,200元(以现场勘察后书面报价为准) |
施工前后记录

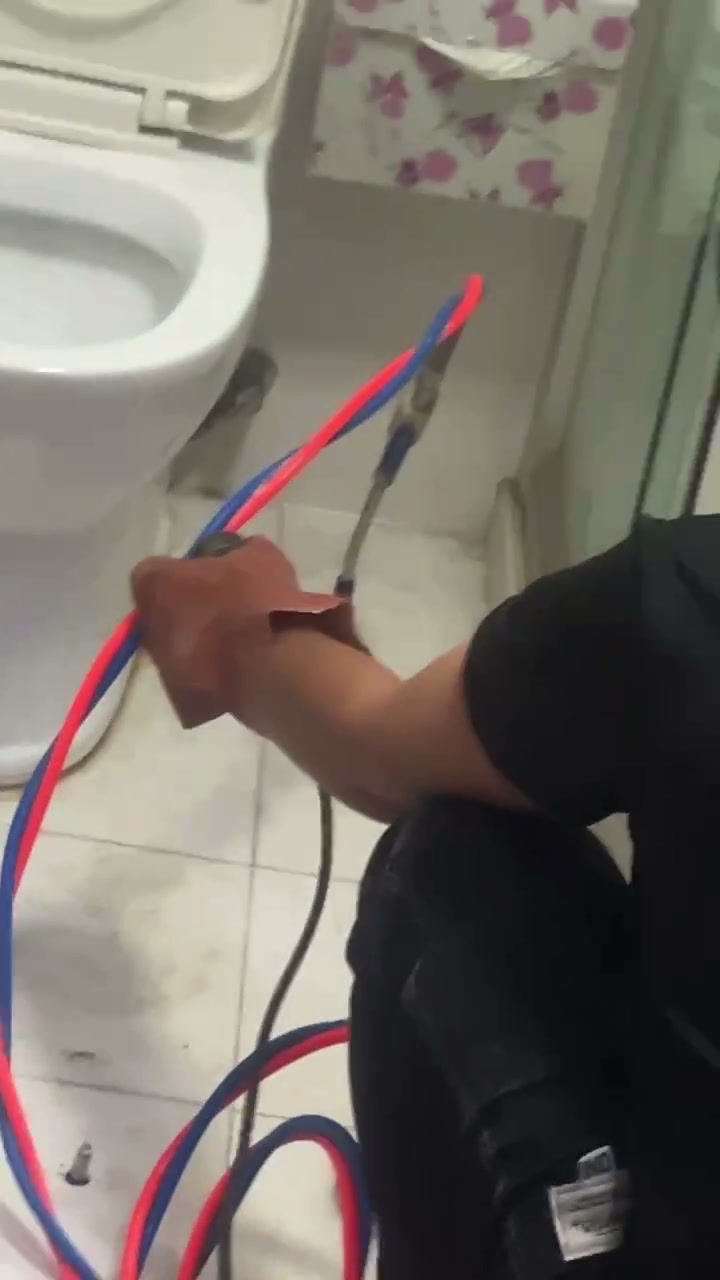

施工前

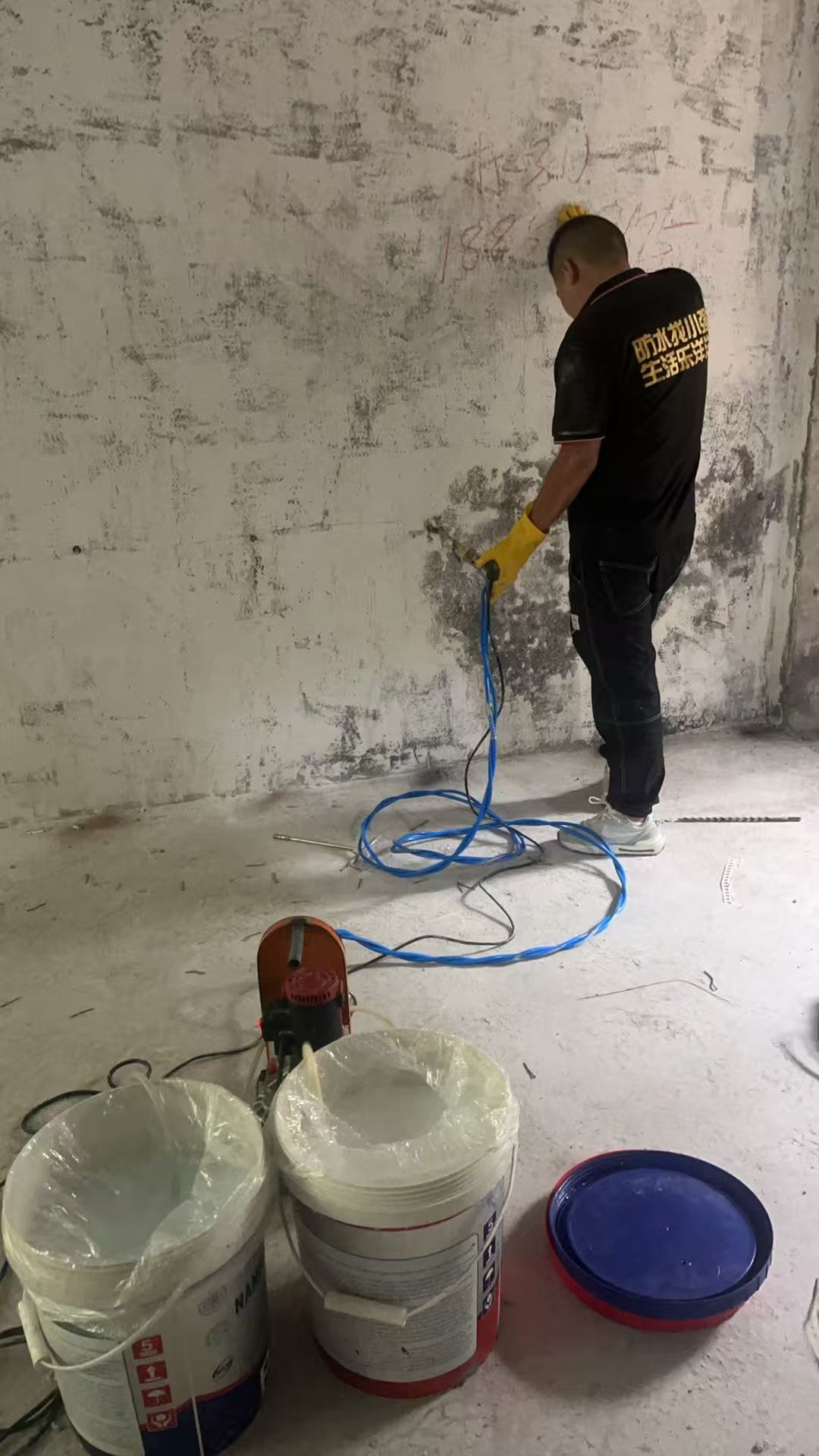

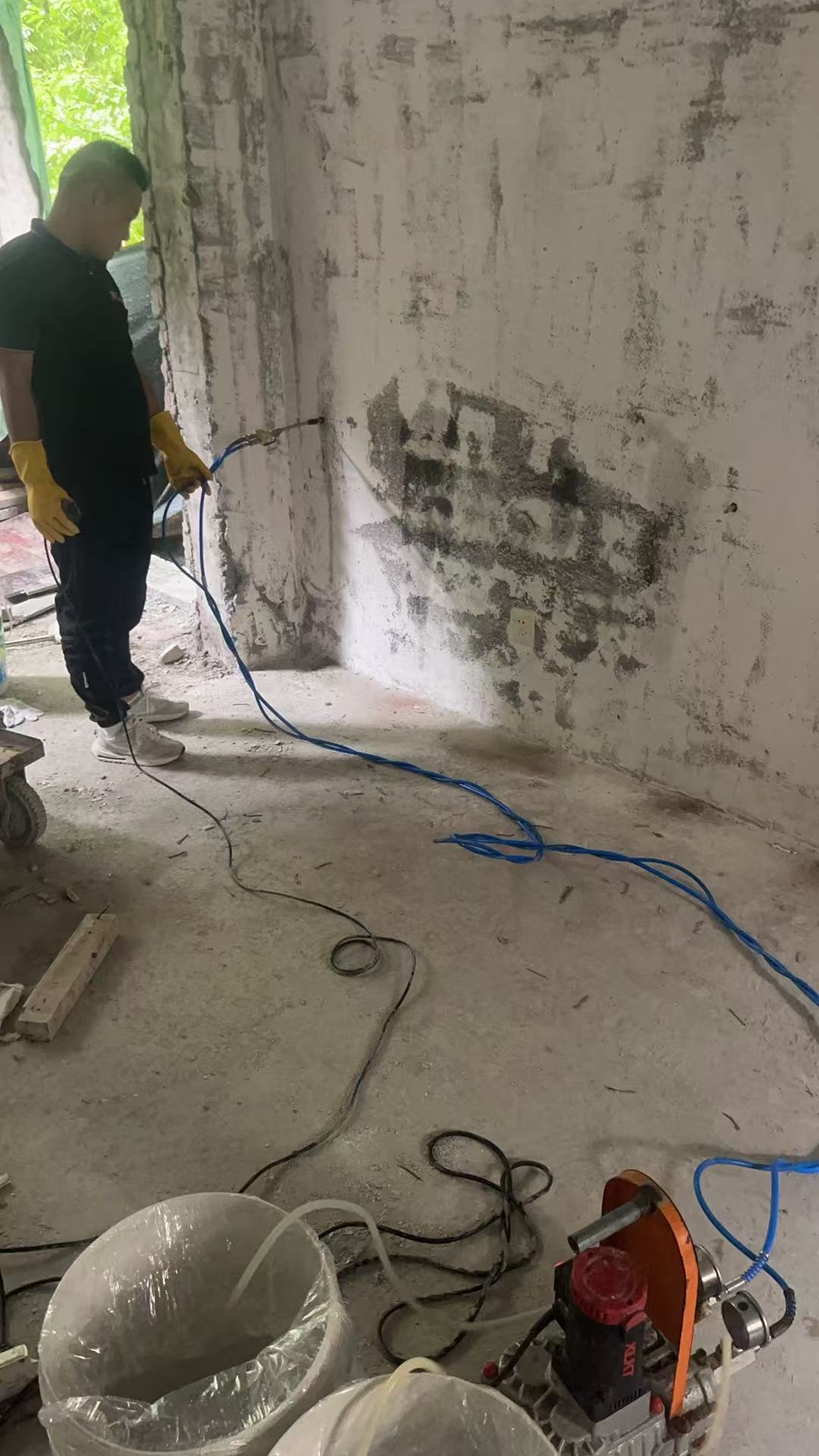

施工后
渗漏诊断
打压测试排除给水管渗漏,红外热成像定位管根与地漏周边漏点,据此判断渗漏成因与范围,避免盲目大面积施工。
渗漏集中在:地漏周边、管根、门槛石下方三处。
施工流程
- 免费勘察:打压测试区分给水管渗漏与防水层渗漏,红外热成像定位漏点,出具书面检测报告
- 方案报价:确认可采用微创方案,出具一口价包干报价单
- 定位钻孔:在砖缝位置钻φ6mm注浆孔,避开瓷砖正面,孔位按漏点分布确定
- 高压注浆:注入丙烯酸盐浆液,注浆压力控制在0.3-0.5MPa,逐孔观察相邻孔出浆后停注
- 封孔养护:浆液固化后切割封孔,恢复砖缝,清理现场
- 闭水验收:闭水≥24小时,检查楼下对应位置天花板无渗水痕迹
- 质保签发:签发加盖公章的书面质保合同
验收结果
闭水试验≥24小时,楼下天花板无渗水痕迹。GB 50208-2011 地下防水工程质量验收规范(注浆部分);GB 55030-2022。验收合格后由业主签署质量确认书。
常见问题
免砸砖注浆和砸砖重做怎么选?
防水层局部失效、瓷砖本身完好且无空鼓时,免砸砖注浆即可解决,工期短、不破坏原有装修;若瓷砖大面积空鼓、防水层整体老化或沉箱结构性问题,则需砸砖重做防水层。判断依据是现场空鼓敲击检测与渗漏范围。
注浆用的浆液安全吗?会不会有毒?
采用丙烯酸盐类注浆材料,固化后为惰性凝胶体,不溶于水、不释放有害气体。施工期间建议室内通风,人员暂时回避,固化后即可正常使用。
注浆后多久能正常使用?
浆液固化约需数小时,当日施工当日可完成封孔,闭水验收合格后即可恢复正常使用。
会不会注浆后又漏?
注浆封堵的是既有渗水通道。若渗漏成因是管道破损或结构变形持续发展,注浆只能治标,此类情况在勘察阶段会明确告知并建议先处理成因。
