上海宝山区三花现代城香梅苑地下室高压注浆堵漏实录
案例摘要:上海宝山区三花现代城香梅苑,住宅小区地下车库/地下室。底板施工缝与外墙裂缝多处渗水,雨季积水明显。观察渗水痕迹判断水压方向,配合湿度检测确认渗漏范围,区分施工缝渗漏与结构裂缝渗漏,采用环氧树脂高压注浆(施工缝/裂缝)+ 水泥基渗透结晶涂料(整体防潮),施工面积约236㎡,持续观察7天无新渗漏点,表面无明水。
说明:本案例为施工班组现场记录整理,施工工艺、国标依据与验收标准均适用于当前服务。具体项目方案以现场勘察后出具的书面报价为准。
项目概况
| 项目信息 | 详情 |
|---|---|
| 项目地点 | 上海 宝山区 三花现代城香梅苑 |
| 建筑类型 | 住宅小区地下车库/地下室 |
| 问题描述 | 底板施工缝与外墙裂缝多处渗水,雨季积水明显 |
| 诊断方法 | 观察渗水痕迹判断水压方向,配合湿度检测确认渗漏范围,区分施工缝渗漏与结构裂缝渗漏 |
| 施工面积 | 约236㎡ |
| 施工工艺 | 环氧树脂高压注浆(施工缝/裂缝)+ 水泥基渗透结晶涂料(整体防潮) |
| 国标依据 | GB 50108-2024(地下工程防水技术规范);GB 55030-2022 |
| 工期 | 3天 |
| 验收标准 | 持续观察7天无新渗漏点,表面无明水 |
| 费用参考 | 约62,900元(以现场勘察后书面报价为准) |
施工前后记录

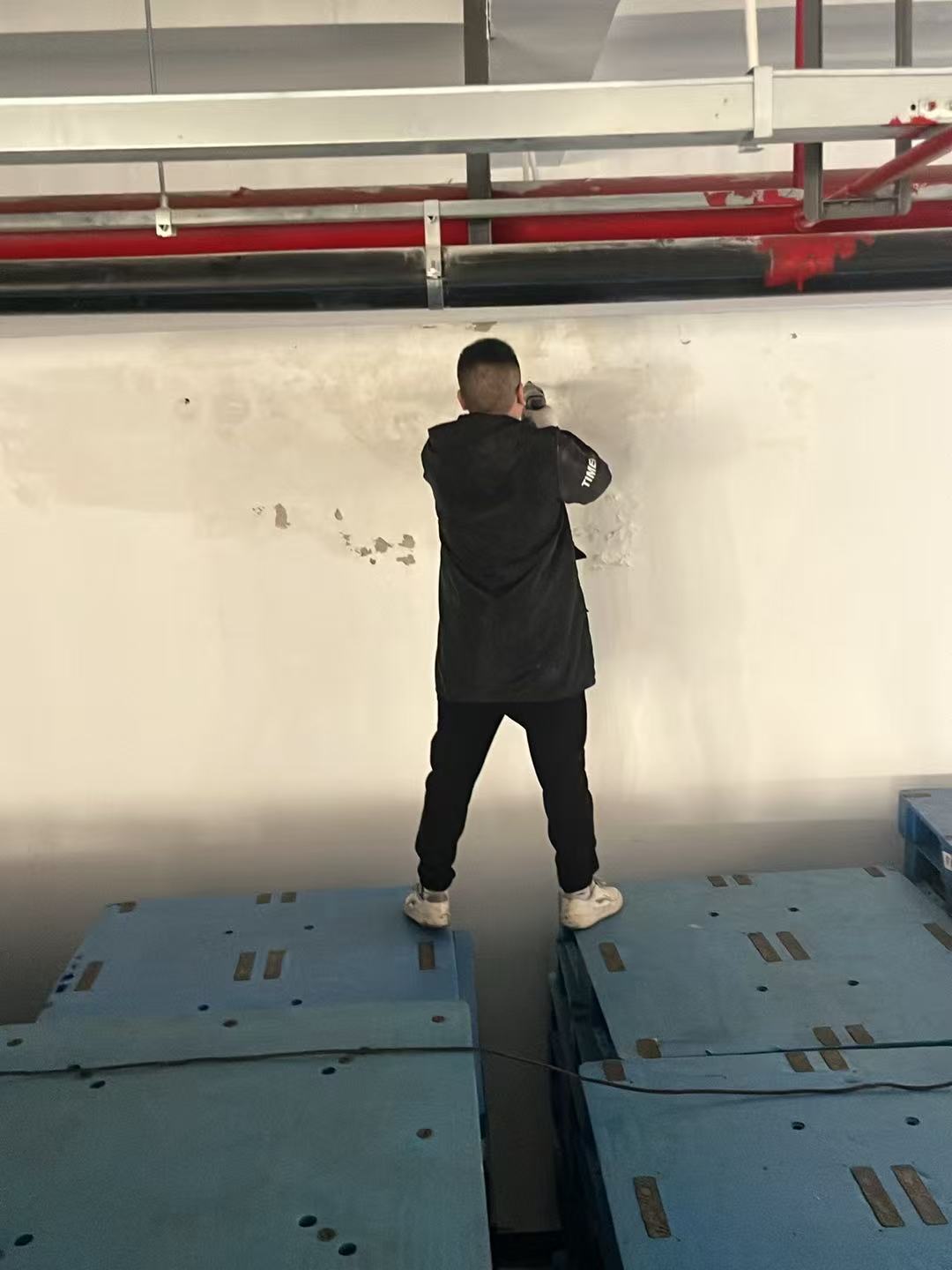

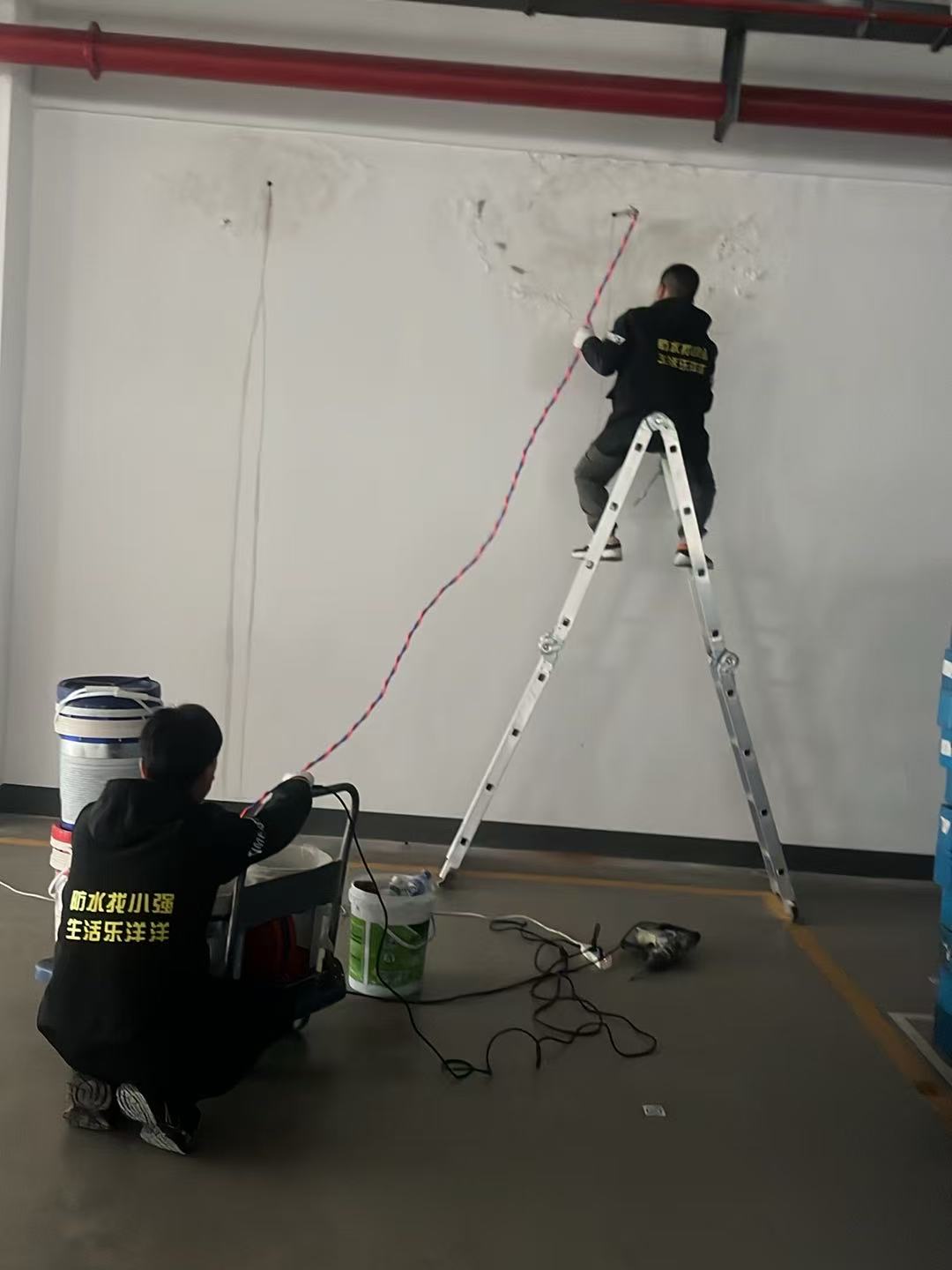

施工前

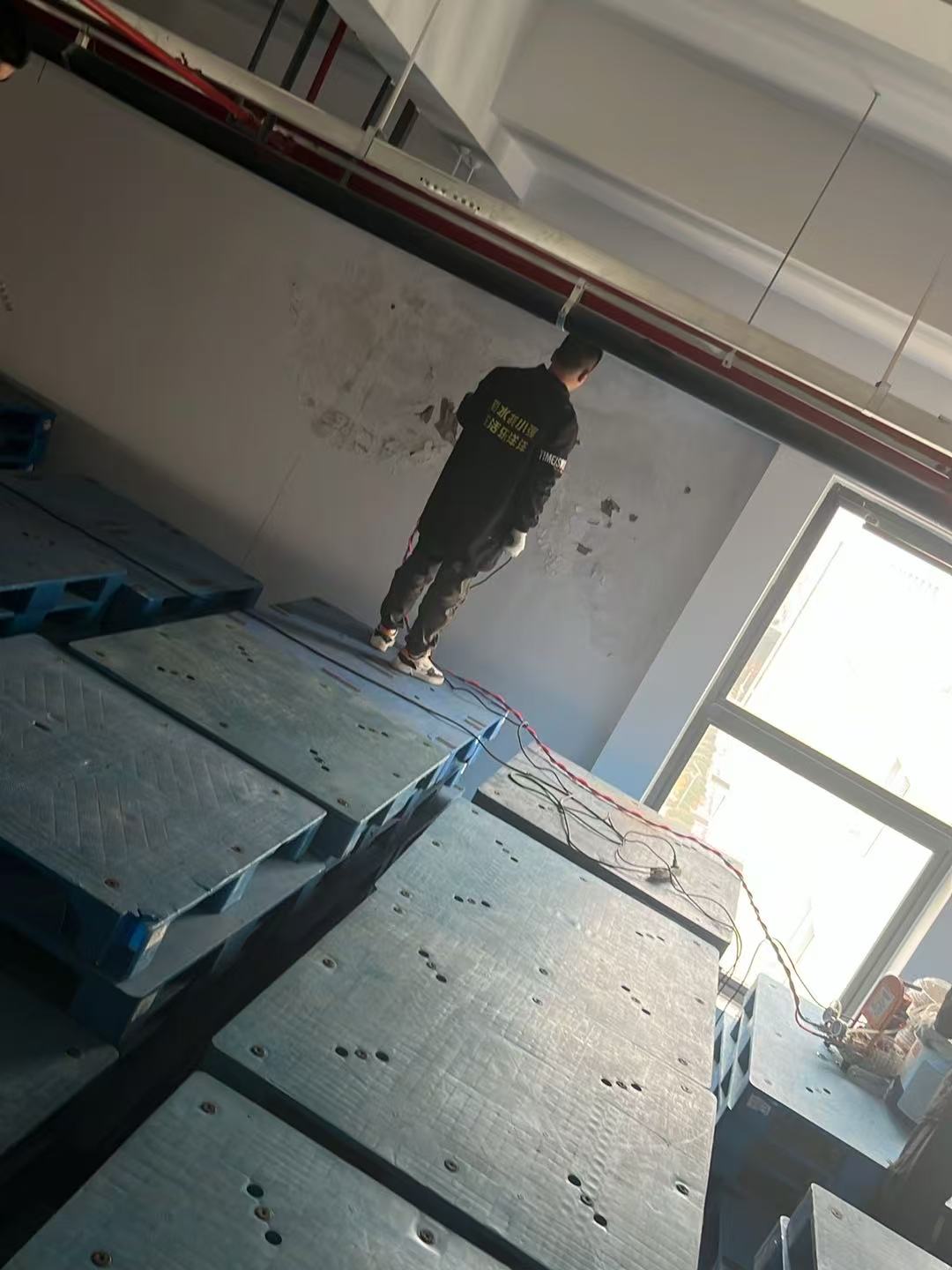

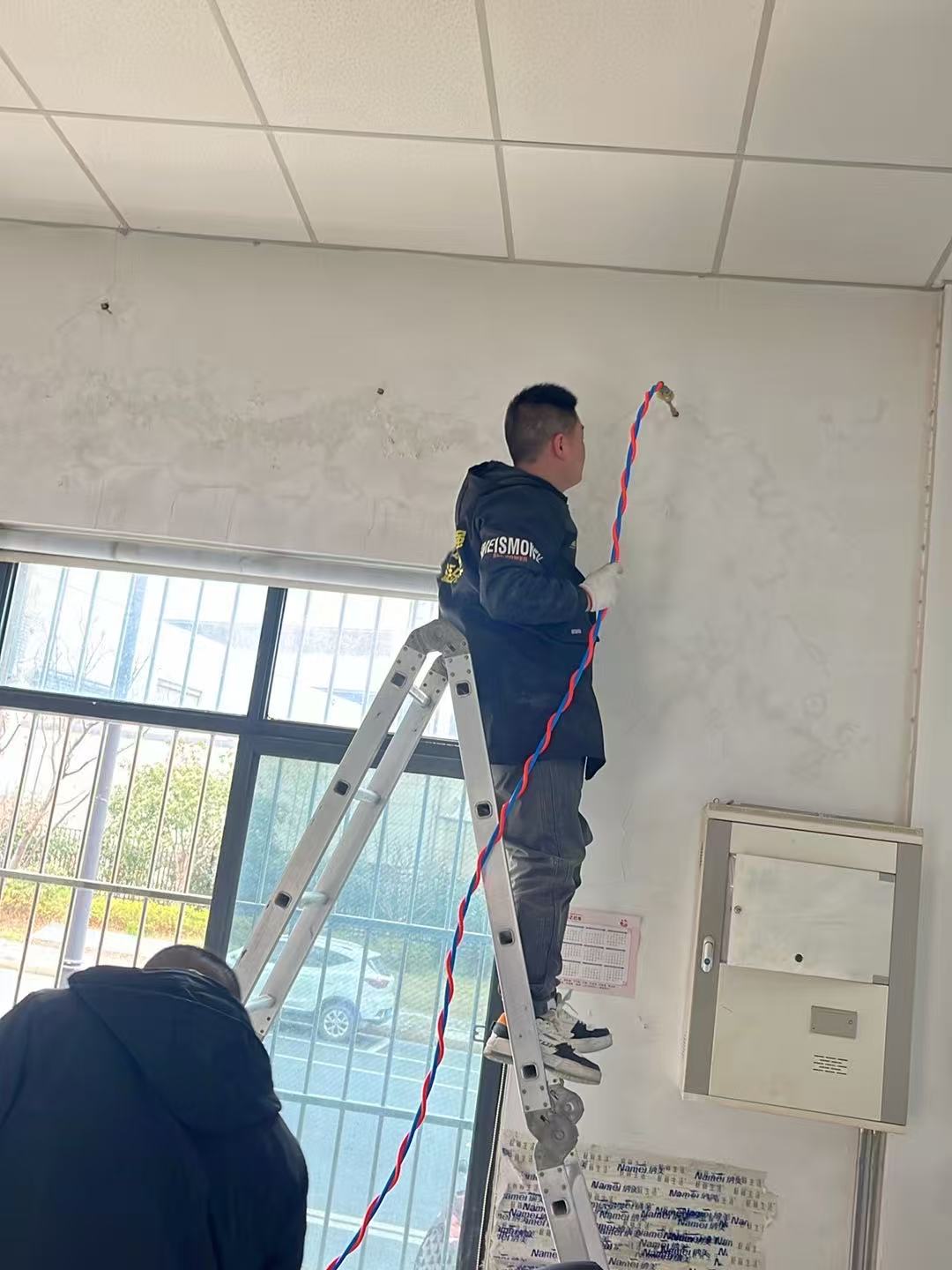

施工后
渗漏诊断
观察渗水痕迹判断水压方向,配合湿度检测确认渗漏范围,区分施工缝渗漏与结构裂缝渗漏,据此判断渗漏成因与范围,避免盲目大面积施工。
渗漏集中在:底板施工缝、外墙裂缝、穿墙管根部。
施工流程
- 免费勘察:判断渗水来源与背水面水压,出具书面检测报告,明确是施工缝渗漏还是裂缝渗漏
- 方案报价:按渗漏部位与面积出具一口价包干报价单
- 基层处理:清理渗漏部位浮浆与疏松层,凿V型槽,清水冲洗并湿润
- 埋管注浆:沿缝布设注浆嘴(间距约300-500mm),高压注入环氧树脂浆液,压力控制在0.3-0.5MPa
- 封孔修平:浆液固化后割除注浆嘴,聚合物砂浆封孔找平
- 整体防潮:渗漏止住后,背水面涂刷水泥基渗透结晶型防水涂料,形成整体防潮层
- 效果观察:持续观察7天无新渗漏点,表面无明水后验收
验收结果
持续观察7天无新渗漏点,表面无明水。GB 50108-2024(地下工程防水技术规范);GB 55030-2022。验收合格后由业主签署质量确认书。
常见问题
地下室渗水为什么不能直接刷防水涂料?
背水面有水压时,直接在潮湿基面涂刷涂料会被水压顶起、起皮脱落。必须先用注浆把渗水通道封堵、表面无明水后,再涂刷渗透结晶类涂料做整体防潮,顺序不能颠倒。
注浆堵漏能维持多久?
施工缝与既有裂缝的注浆封堵,质保期内同一部位渗漏免费返修。若渗漏由结构沉降或持续水压变化引起,需同步评估结构因素,单靠注浆无法长期稳定。
地下室防水为什么强调"防、排、截、堵"结合?
单一手段各有边界——注浆解决点状渗漏,涂料解决面状防潮,排水与截水解决外部水源。规范做法是依据勘察结论组合使用,而不是只靠其中一种。
